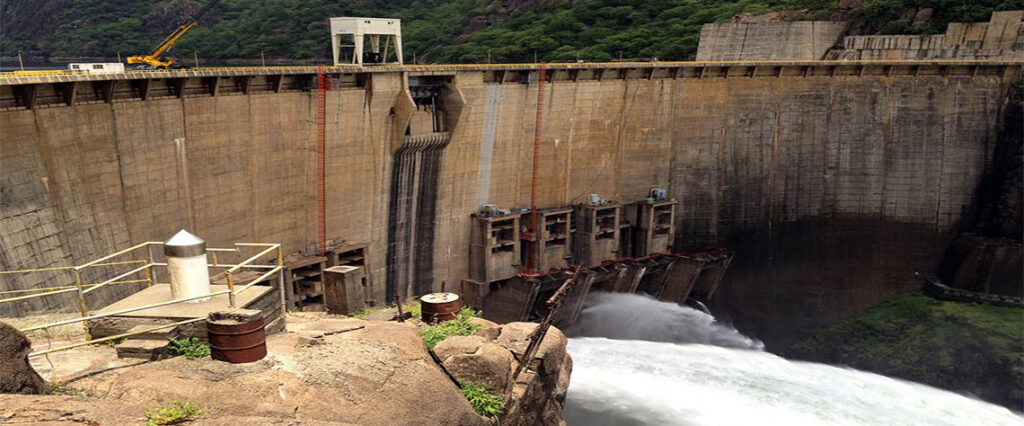

HCB inicia reabilitação da Central Sul num projecto de modernização de 10 anos

Escrito por

A Hidroeléctrica de Cahora Bassa (HCB), a maior produtora independente de energia eléctrica em Moçambique, vai dar início ao Projecto de Reabilitação da Central Sul, fase 2 (RS2), integrado no Plano de Investimentos “CAPEX Vital 10 Anos”, um projecto de modernização e reabilitação do complexo hidroeléctrico.

A informação consta de um comunicado enviado à nossa Redacção. “Este projecto tem como principal objectivo melhorar a eficácia e a eficiência dos equipamentos responsáveis pela produção e transporte de energia eléctrica, assegurando a sustentabilidade, fiabilidade e competitividade do sistema de geração”, afirma o Presidente do Conselho de Administração (PCA) da HCB, citado pela nota.

Tomás Matola acrescenta que se trata de uma intervenção estratégica, crucial para o fortalecimento do sector energético nacional e regional. Com a implementação do projecto RS2, a HCB prevê aumentar em 90 megawatts (MW) a potência total de produção da Central Sul, o que vai elevar a capacidade de cada um dos cinco grupos geradores de 415 MW para 433 MW. Este incremento reforçará o fornecimento de energia à região, apoiando, por consequência, o crescimento económico.

Adicionalmente, a fonte refere que, findo o projecto, a vida útil operacional da central poderá prolongar-se, a médio e longo prazo, para mais de 45 anos, o que será crucial para a produção contínua de energia numa região que depende fortemente da energia hidroeléctrica; por fim, será mitigado o risco de indisponibilidade prolongada dos sistemas de geração de energia e melhorado o desempenho da central hidroeléctrica.

“Neste contexto, para efeitos de alinhamento dos aspectos principais desta empreitada, nomeadamente, o escopo e as metas do projecto, a definição do plano de trabalho, entre outros, a HCB realizou um encontro de três dias com seus parceiros, designadamente o consórcio Andritz Hydro, os consultores técnicos da SIJV (Sweco e Intertechne Joint-Venture) e a Fichtner, empresas especializadas e com larga experiência em matéria de hidroeléctricas”, lê-se no comunicado.

O projecto RS2 enquadra-se nos esforços contínuos da HCB para inovar e melhorar o sector energético em Moçambique, o que se traduz no empenho da empresa em garantir que o complexo hidroeléctrico permaneça operacional, estratégico e estruturante com os mais elevados padrões, mesmo após 50 anos de existência.

O plano de implementação do RS2 prevê a paragem de cada um dos cinco grupos geradores por ano para se proceder à respectiva reabilitação, substituição de equipamentos e colocação em serviço. O comunicado assegura que, para colmatar o défice que se irá registar, a HCB estabeleceu como prioridade estratégica a implementação de dois importantes projectos, a Central Norte de Cahora Bassa e a Central Solar Fotovoltaica.

A Central Norte terá uma capacidade instalada de 1245 MW, composta por três grupos geradores de 415 MW cada, e a Central Solar terá uma capacidade estimada de 400 MWac, ambas a serem instaladas na Província de Tete, zona reconhecida pelos níveis mais elevados e intensos de radiação solar do país.

De acordo com o comunicado que temos vindo a citar, as aludidas infra-estruturas contribuirão significativamente para o fornecimento de energia renovável, reduzindo a dependência hídrica e promovendo a sustentabilidade, bem como o reforço da posição da HCB como um dos maiores produtores de energia hídrica da África Austral.
